供应商告诉您“30 天”,说的是海运时间。您需要知道货物哪一天能到您的仓库,而两者之间还隔着一家工厂、两个港口和一道海关。
简而言之: 根据截至2026年10月的市场参考,从中国海运进口到智利,门到门需要 40 至 55 天(不含生产时间);如果产品需要定制生产,则需要 60 至 90 天。空运需要 7 至 12 天。这些时限均非官方,也没有保证,因此稳妥的做法是从您需要库存的日期倒推,并预留三周的缓冲时间。
从中国进口到智利,各阶段分别需要多久?

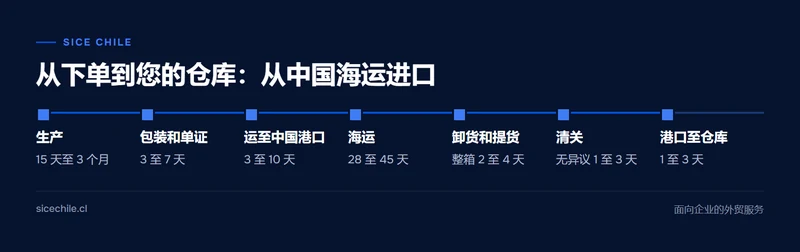

从中国进口到智利没有官方时限:智利海关(Servicio Nacional de Aduanas)和各港口都不公布承诺时间。本文所有时限均为截至2026年10月的市场参考。
| 阶段 | 参考范围 | 取决于 |
|---|---|---|
| 生产 | 15 天至 3 个月 | 产品、是否定制以及工厂负荷 |
| 装运前检验 | 1 天,当天出具报告 | 无需整改或复检 |
| 包装和单证 | 3 至 7 天 | 发票、装箱单和原产地证书 |
| 运至中国港口 | 3 至 10 天 | 工厂与港口之间的距离 |
| 海运 | 28 至 45 天 | 起运港和转运 |
| 智利卸货和提货 | 整箱 2 至 4 天;拼箱 5 至 9 天 | 码头和拆箱 |
| 清关 | 无异议时 1 至 3 天;如需查验再加 3 至 10 天 | 单证和查验(aforo) |
| 港口至仓库 | 1 至 3 天 | 目的地和卡车可用性 |
注:截至2026年10月的市场参考。上述任何阶段均无官方时限。
各行时间不应逐项相加。检验、单证和订舱在工厂完成生产的同时推进,部分清关手续也会在到港前准备。

从不同中国港口出发,海运需要多少天?
| 起运地和方式 | 至圣安东尼奥或瓦尔帕莱索 |
|---|---|
| 上海,整箱 | 28 至 40 天 |
| 宁波,整箱 | 28 至 41 天 |
| 深圳,整箱 | 30 至 42 天 |
| 青岛,整箱 | 32 至 45 天 |
| 拼箱(LCL),任意港口 | 35 至 50 天 |
| 空运至圣地亚哥,机场到机场 | 3 至 7 天 |
| 空运至圣地亚哥,门到门 | 7 至 12 天 |
注:截至2026年10月的市场参考,海运为港到港时间。没有官方运输时限。
范围较宽,是因为已公布的参考数据彼此不一致,而且没有区分直航服务和转运服务。一次转运会增加 5 至 15 天。当有人向您提供“直航”服务时,请询问集装箱是否会在某个港口换船:船舶可能停靠多个港口而您的货物并不移动,这与转运不同。
整箱与拼箱的区别,详见 FCL、LCL 与拼箱货物。
什么会延误从中国出发的货运?
中国节假日
2027年春节在 2月6日。2026年的法定假期为2月15日至23日,而中国大陆2027年的官方放假安排尚未公布,因此需要以书面形式向工厂确认实际停工时间。10月的黄金周(2026年为10月1日至7日)是一年中的第二个停工期。
未按时执行的船期
根据2026年9月发布的一项航运业私营机构统计,8月全球仅有 49.9% 的船舶按公布日期抵港,延误船舶平均晚到 6.81 天。这是全球数据,并非中国至智利航线的数据。2026年9月,还有报道称在上海和宁波靠泊需等待数天。
取消的航次
在长假前后,船公司会取消航次(blank sailings,即空班)。如果您的集装箱未能装船,就会顺延到之后的航次。
智利的水果季
11月至4月初,尤其是12月下旬至1月的高峰期,中部地区的港口忙于水果出口。在这几个月里,最好更早安排提货和卡车。
涌浪
圣安东尼奥和瓦尔帕莱索可能因海浪限制港口作业。没有封港日历:海事当局(Autoridad Marítima)每天发布限制信息。
到港延误还可能占用集装箱的免费天数,相关内容见滞期费和仓储费。
倒推日历:要在某个日期有库存,应何时下单?
从您需要货物入仓的日期开始,逐一减去各阶段时间。以下示例针对一笔定制生产并经海运的订单,假设条件明确列出:
| 阶段 | 示例中假设的天数 |
|---|---|
| 生产 | 45 |
| 检验和整改 | 7 |
| 运至港口及等待装船 | 10 |
| 海运 | 40 |
| 港口、清关和送达仓库 | 10 |
| 缓冲 | 21 |
| 合计 | 133 天 |
按这 133 个自然日计算,示例结果如下:
- 2027年3月1日有库存:约在2026年10月19日下单。货物在12月初备妥,船在圣诞节前开航,远离春节。
- 2027年4月1日有库存:约在2026年11月19日下单,并需确认工厂在因假期停工前完成生产并装运。
- 2027年12月1日有库存:约在2027年7月21日下单,以便在黄金周之前发运。
针对您的情况,请将每项假设替换为您的实际数据:供应商确认的生产周期、起运港,以及该服务是否涉及转运。21 天的缓冲是一项规划标准,可覆盖一次船舶延误和一次海关查验,但需要认证或批准的产品则需要更多时间。
何时把空运作为备选方案?
空运将运输时间缩短到一至两周。当海运订单已无法按时到达时,空运就能派上用场:将避免断货的那部分货物空运,其余部分继续走海运。成本比较见海运与空运对比。
SICE 在此情况下做什么,责任边界在哪里
SICE 通过其由货运代理、报关行(agente de aduana)和国内运输组成的网络,协调从中国进口。装运前,SICE 会联系供应商,审核发票、装箱单、原产地证书和运输单据,以免这些文件带着错误进入清关环节。船期由船公司确定,申报由报关行办理,是否查验由海关决定。SICE 无法控制这些时限:它围绕这些时限协调其网络。
常见问题
智利清关需要多久?
没有官方时限。根据市场参考,单证齐全时需要 1 至 3 天;如果货物被抽中查验,则还需多出数天。
12月下单,3月能收到货吗?
如果产品需要 45 天生产,时间会非常紧,因为货物会在1月中旬至2月中旬之间备妥,正好赶上春节。如果供应商有现货,时间就宽裕得多。
上海比深圳快吗?
在已公布的范围中,相差约两天。更重要的是该服务是直航还是转运。
供应商给出的时间可以作为依据吗?
通常只是指生产时间或海运时间,二者分开计算。请向供应商索取货物备妥日期,然后自己安排其余日程,参见分步指南。
官方来源(西班牙语)
- 智利海关:进口货物需要做什么:清关的基础单据。
- ChileAtiende:缴纳海关关税:申报经验证后方可缴费。
- DIRECTEMAR:港口状况(SITPORT):因涌浪造成的港口限制,实时更新。
- 瓦尔帕莱索港务公司:水果季:业务最繁忙的月份。
- 中国政府网:2026年节假日安排:2026年春节和黄金周。
- 香港特区政府:2027年公众假期:2027年春节日期。
如果您已向客户承诺交货日期,请索取免费完整报价:以书面形式提供运至您仓库的到仓总成本,其中运费、保险、运输和服务费为确定价格,税费为估算值。您也可以通过 WhatsApp 联系 +56 9 9872 6863。
